薄壁不锈钢管(焊接)连接施工工艺标准

薄壁不锈钢管(焊接)连接施工工艺标准

薄壁不锈钢管(焊接)连接施工工艺标准

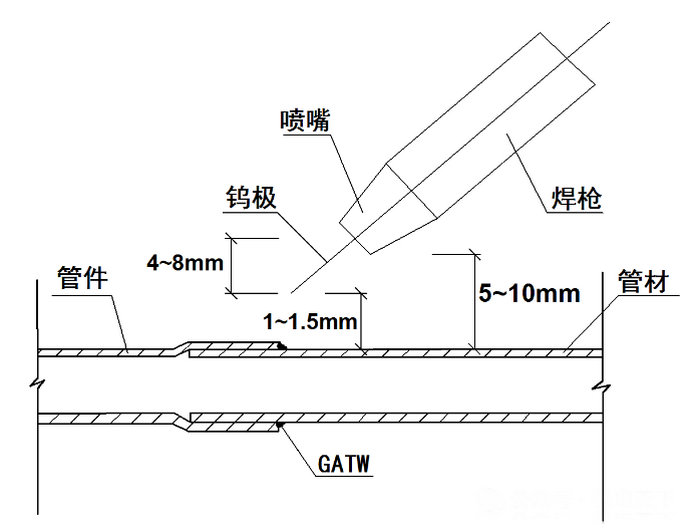

焊接操作示意图

薄壁不锈钢管(焊接)连接施工工艺标准

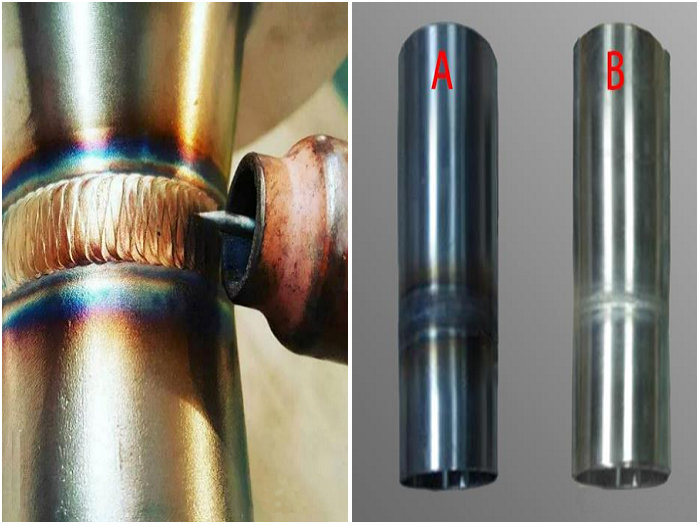

钢管焊接。A 抛光清洗前,B 抛光清洗后

工艺流程(焊接):

管道切割——管道焊接——焊缝抛光、清洗——焊缝检查

工艺做法:

1.管道切割:管道切割采用砂轮切割机、管道割刀及管道截断器进行断管,并对断面进行加工。

2.钢管焊接:每个管接头至少焊3个定位点,定位点均匀分布。检查调直后,采用活口进行焊接。焊接电流与施焊速度合适。焊接时观察焊缝成色,若焊缝颜色呈灰色和黑色时,说明氩气保护不够,要调大氩气的流量,直到焊缝颜色变为金黄、蓝色、红色。

3.焊缝抛光、清洗:焊完用磨光机磨掉管道及焊缝表面多余的焊瘤。焊接冷却后及时将焊缝清理干净,对焊缝及邻近区域进行酸洗钝化处理。

4.焊缝检查:根据焊接的质量标准(GB 50661-2011)进行焊接检查。

质量标准:

1.焊缝及热影响区表面不得产生裂纹、未熔合、未焊透、夹渣、弧坑和气孔等质量缺陷。

2.焊缝外形尺寸应符合设计要求,焊缝边缘应圆滑过渡至母材。

3.焊缝颜色应为金色、蓝色或红色。

写在最后:以上就是关于薄壁不锈钢管(焊接)连接施工工艺标准 的相关内容,希望能对大家有帮助!
