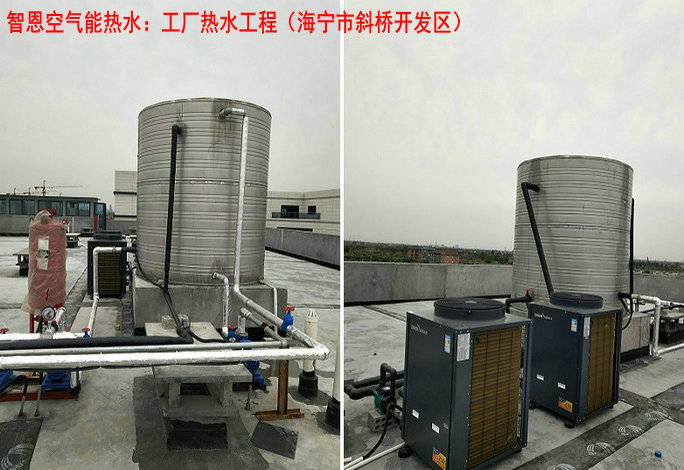

工厂宿舍热水空气能热泵工程(海宁市斜桥开发区)

海宁市斜桥开发区工厂热水工程:2台5匹智恩空气能热泵热水机,6吨水箱,100-150人用水。
主要热水设备有:

智恩空气能热泵5匹常温热水机:ZN-KFDX-050II
浙江嘉兴平湖乍浦丰树嘉兴物流园热水工程(速热承压式热水系统)
下一篇 »
2020年3月13日 上午8:19

海宁市斜桥开发区工厂热水工程:2台5匹智恩空气能热泵热水机,6吨水箱,100-150人用水。

智恩空气能热泵5匹常温热水机:ZN-KFDX-050II
100~150 人工厂生活热水|2 台 5 匹空气能 + 6 吨水箱 配置复核 + 工程方案
前提说明:工厂宿舍热水,人均日用热水按 50℃热水 50L / 人(工厂普通员工宿舍标准;如果是带澡堂、洗浴频次高,要按 60L / 人重算);进水温度按冬季最低 10℃,出水 50℃,温升 40℃;5 匹空气能常规制热量:5 匹额定制热≈19kW(国标工况,环境 20℃;冬季低温环境制热量会衰减,江浙地区冬季低温衰减约 0.7)
地点:浙江海宁,冬季湿冷,最低环境气温约 2~3℃
一、现有配置校核(2 台 5 匹 + 6 吨 316L 不锈钢保温水箱)
1)热水需求量
100 人:100×50L = 5 吨 / 天(50℃热水)
150 人:150×50L = 7.5 吨 / 天(50℃热水)
结论:
人数≤120 人:6 吨水箱 + 2 台 5 匹完全够用;
人数120~150 人:6 吨水箱容量偏小,高峰用水容易断热水;2 台 5 匹机组总制热能力,白天蓄热勉强够,但集中下班洗浴(18:00–21:00)会水温掉得快。
若你们工厂是集中时段洗澡(下班统一洗浴),建议水箱扩容到 8 吨;如果是 24 小时零散用水、错峰用水,6 吨可以勉强使用,但要做好控制逻辑。
2)机组制热能力核算
2 台 5 匹,额定制热:19kW×2=38kW
海宁冬季低温工况,机组综合衰减系数取 0.7,实际有效制热≈26.6kW
加热 6 吨水从 10℃升到 50℃需要热量:
Q=6000kg×4.2kJ/(kg・℃)×40℃=1,008,000 kJ ≈280 kWh
所需加热时间 = 280÷26.6≈10.5 小时
只要提前白天谷电 / 非高峰开机蓄热,能把 6 吨水加热到 50℃;
如果 7.5 吨需求(150 人满员),加热时间约 13 小时,白天蓄热周期紧张。
一句话总结配置适配性
100~120 人,错峰用水:2 台 5 匹 + 6 吨水箱合适
120~150 人,集中下班洗澡:机组出力勉强,水箱偏小,高峰容易水温不足,建议水箱升级 8 吨
二、基于现有配置【2 台 5 匹空气能 + 6 吨不锈钢保温水箱】完整工程方案
1、系统形式:一次侧蓄热式(常用宿舍方案)
空气能机组 → 循环泵 → 保温水箱,机组只负责给水箱蓄热;生活热水从水箱供给,冷水补进水箱
系统组成清单:
1. 主机:2 台 5 匹商用空气能热泵(循环式,低温型,江浙建议选 7℃可稳定运行机型)
2. 蓄热水箱:6 吨不锈钢保温水箱(内胆 316L 不锈钢,外层聚氨酯保温 50mm 以上,外板彩钢 / 304;带人孔、排污口、溢流口、液位探头、温度探头)
3. 循环系统:2 台机组配套2 台循环泵(一泵对一机,不建议共用泵);软接、Y 型过滤器、闸阀、止回阀
4. 补水系统:冷水浮球 / 电动补水阀 + 冷水稳压,补水接水箱底部
5. 热水供水:水箱出水口 → 热水增压泵(宿舍楼层高需要)→ 宿舍管网;回水管道 + 回水小泵(做 24 小时循环,一开龙头就出热水,可选)
6. 电控系统:PLC / 热水专用控制器,2 台机组联动,水箱温度控制、防冻保护、高低液位保护、过载保护、冬季自动化霜、缺水停机
7. 管路:PPR 保温管 / 304 不锈钢管,管道外包聚氨酯保温 + 铝皮防护(室外管路必须做)
8. 辅助选配(海宁冬季必考虑):电辅热(水箱内置 6~9kW 电辅热,极寒天气、用水突增时备用,不长期使用,作为应急)
2、控制逻辑(核心,保障稳定 + 省电)
1. 设定水箱目标温度:48~50℃(不建议超过 55℃,空气能效率下降,结垢加剧)
2. 启停逻辑:
水箱温度≤42℃ → 启动第一台热泵;≤40℃启动第二台,双机运行蓄热
水箱温度≥50℃ → 全部停机
3. 时间优先策略(推荐谷电蓄热):
白天 8:00~16:00 优先蓄热,利用环境温度高,空气能 COP 更高;
傍晚用水高峰,机组保持待命,不大量在高峰时段加热。
4. 防冻逻辑:
环境温度低于 5℃,管路循环防冻;停机自动化霜;水箱低液位保护,缺水直接停机,防止干烧。
3、安装布局要点
1. 机组放置:室外通风良好位置,远离宿舍窗户(降噪),基础混凝土平台,减震垫;两台机组间距≥1.2m,保证进风通畅,不要封闭在小隔间(容易高温保护停机)
2. 水箱位置:尽量靠近主机,缩短主机到水箱的管路,减少热损失;水箱基础承重必须满足:6 吨满水总重≈6.5 吨,地面做承重基础;水箱尽量靠近宿舍用水主管,减少热水输送距离。
3. 管路走向:主机到水箱主管 DN40,热水出水主管 DN50;所有管道保温,室外加铝皮保护层;管道低点设排污阀,高点放气阀。
4. 配电:2 台 5 匹,单台额定输入功率约 5.5kW,两台合计输入约 11kW;单独配电箱,空开、漏电保护,专线供电;电辅热单独回路。
4、用水与运维建议
1. 水质:工厂自来水硬度偏高,建议前置硅磷晶罐 / 小型软水器,保护换热器减少结垢(海宁水质偏硬,非常建议)
2. 排污:水箱每季度排污清洗,每年清洗空气能换热器
3. 安全:水箱溢流管、排污管独立接入排水,不能直接密封;水箱装安全阀
5、能耗估算(参考,海宁地区)
日用水量 5 吨(100 人),年平均 COP≈3.2,每日耗电≈87kWh;冬季 COP 下降,单日耗电约 110~140 度。
三、2 个优化备选方案(你可以按需选择)
方案 A(不改现有设备,仅优化控制):维持 2 台 5 匹 + 6 吨水箱,限制集中洗浴时长,加装水箱电辅热应急;适合 100–120 人。
方案 B(150 人满员推荐):保留 2 台 5 匹主机,水箱更换为 8 吨,保留应急电辅热,高峰用水稳定性大幅提升。
